Покупатель земли и дома за городом принимает решение на несколько лет вперёд — и имеет право знать, во что вкладывается. Поэтому мы подготовили подробный график, демонстрирующий этапность развития.

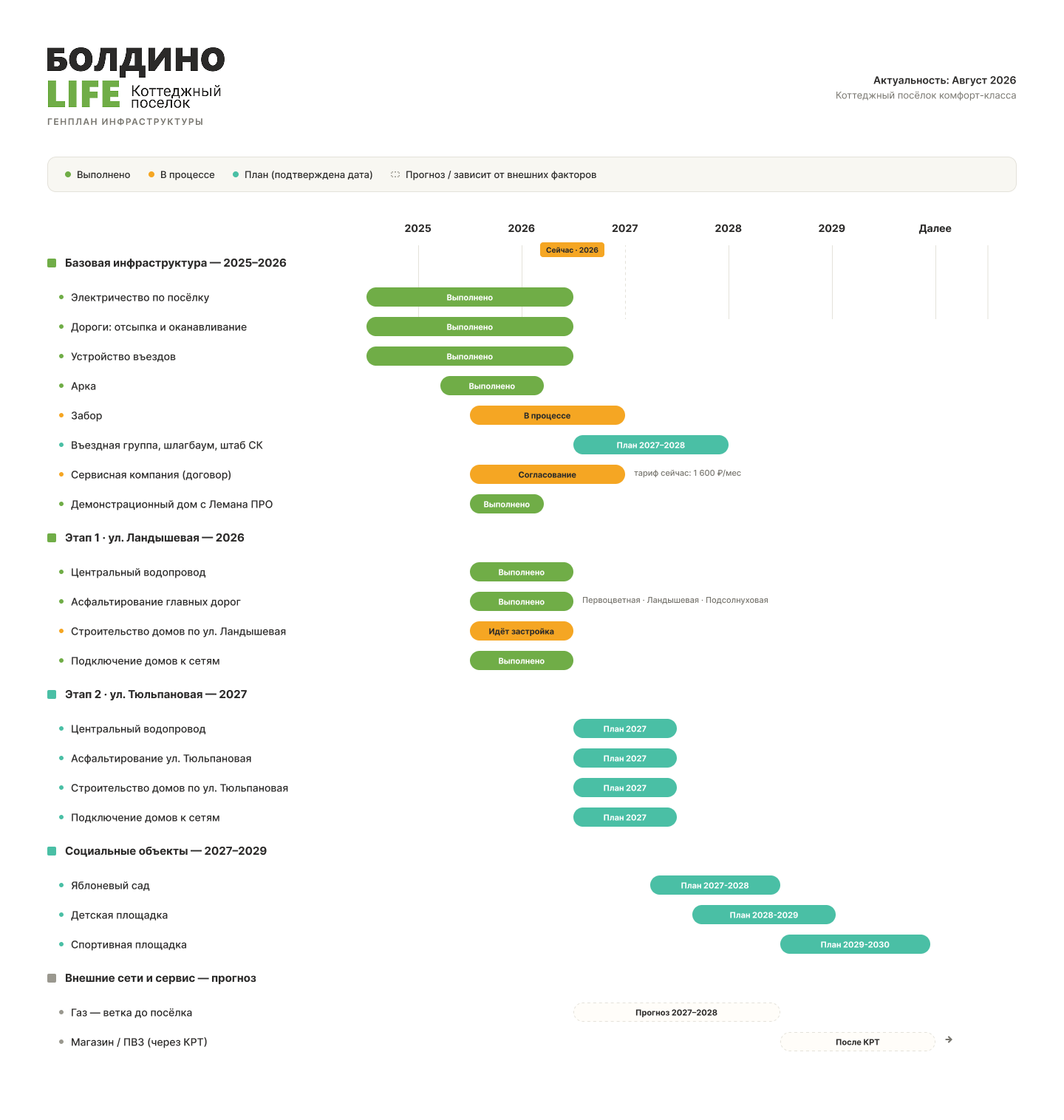

Базовая инфраструктура посёлка: что уже есть
Электричество проведено по всему посёлку. Это выполнено — не строится, а работает. Линия электропередач построена, подключение идёт по тарифам «Россети», на участок выделяется 15 кВт.
Дороги отсыпаны и оканавлены, устроены въезды, на входе в посёлок стоит современная арка — первое, что видят гости и будущие жители. Главные улицы — Первоцветная, Ландышевая, Подсолнуховая — заасфальтированы;
Забор по единому дизайн-коду. Единый графитовый цвет ограждений — часть архитектурной концепции, которая защищает ликвидность каждого дома в посёлке. Такое обрамление будет у каждого дома, а сейчас забор возвели по фронтальной части сектора "Участки".
Демонстрационный дом готов. На нём видно итоговое качество отделки — можно приехать и потрогать руками, а дома в процессе строительства можно посмотреть рядом.
Сервисная компания — на этапе согласования условий. Важный нюанс, который стоит понимать до покупки: пока идёт стройка, тариф ЖКХ держится на уровне 1 600 ₽/мес. Это отдельная история от ежегодного взноса на содержание посёлка после сдачи инфраструктуры — путать их не нужно.
Этап 1. Улица Ландышевая
Первый этап застройки — реализованная улица:
- центральный водопровод подключён;
- дома подключены к сетям;
- застройка домов идёт прямо сейчас.
- во многих домах уже живут люди
Это ответ на главный страх покупателя загородной недвижимости: «а вдруг всё останется в планах». На Ландышевой планы уже стали асфальтом и стенами.
Этап 2. Улица Тюльпановая — 2027 год
Следующий шаг — улица Тюльпановая. Водопровод, асфальт, застройка и подключение к сетям запланированы на 2027 год.
Социальные объекты: яблоневый сад, детская и спортивная площадки
- Яблоневый сад — 2027–2028. Каждая семья сможет посадить своё дерево и через несколько лет собирать урожай вместе с детьми.
- Детская площадка — 2028–2029.
- Спортивная площадка — 2029–2030.
Эти сроки идут после базовой инфраструктуры и застройки — осознанно. Дороги и вода важнее качелей, и мы не переставляем приоритеты местами.
Газ и магазин: то, что зависит не только от застройщика
Здесь честность работает в обе стороны.
Газ — прогноз 2027–2028. Точная дата зависит от графика «Газпрома», а не от нас. Техническая возможность подвода есть, газификация направления включена в региональную программу.
Магазин у посёлка появится после реализации проекта КРТ. Мы не даём точных дат там, где не управляем сроком — это было бы обманом.
Что уже работает для жителей сегодня
Пока инфраструктура строится по графику, часть удобств доступна прямо сейчас:
- два магазина в пешей доступности;
- автобус от остановки «Чуваки»;
- асфальтированный подъезд к посёлку круглый год;
- оптоволоконный интернет вдоль всего посёлка.
Хотите увидеть стройку своими глазами, а не на схеме?
Запишитесь на бесплатную экскурсию — покажем участки, дороги и дома, которые уже стоят.
